நீங்கள் ஒரு நல்ல உடைகள்-எதிர்ப்பு தளத்தை உருவாக்க விரும்பினால் (அல்லது உயர்தர குணப்படுத்தும் ஊடுருவல் தளம்), நீங்கள் கான்கிரீட் தளத்தின் வலிமையை, குறிப்பாக தட்டையான தன்மையைக் கையாள வேண்டும். ஒரு நல்ல உடைகள்-எதிர்ப்பு தளம் உடைகள்-எதிர்ப்பு மொத்தத்தின் தரத்துடன் நெருக்கமாக தொடர்புடையது மட்டுமல்ல. சிறந்த அடிப்படை பாடநெறி தேவை. இந்த கட்டுரை உங்களுக்கு மிக விரிவான மற்றும் முழுமையான கான்கிரீட் லேசர் சமநிலை மற்றும் உடைகள்-எதிர்ப்பு மாடி தொழில்நுட்பத்தை வழங்குவதை நோக்கமாகக் கொண்டுள்ளது. ஷாங்காய் ஜீஜோ இன்ஜினியரிங் & மெக்கான்கேஷன் கோ, லிமிடெட் ஆகியவற்றால் சுருக்கப்பட்ட கட்டுமான முறைகள் பின்வரும் உள்ளடக்கங்கள். பல ஆண்டு தொழில் அனுபவத்தின் படி. உங்கள் குறிப்புக்கு.
கட்டுமான செயல்முறை: அடிப்படை பாடநெறி சிகிச்சை → கிடங்கு ஃபார்ம்வொர்க் அமைப்பு → கான்கிரீட் உணவு → லேசர் சமன் செய்யும் இயந்திரம் நடைபாதை, அதிர்வுறும் மற்றும் சுருக்குதல் → மெட்டல் மொத்தம் பரவுதல் → காலெண்டரிங் மற்றும் குழம்பு பிரித்தெடுத்தல் → மெருகூட்டல் → நீர்ப்பாசனம் மற்றும் குணப்படுத்துதல் → இயந்திர கூட்டு வெட்டு மற்றும் கூழ்.

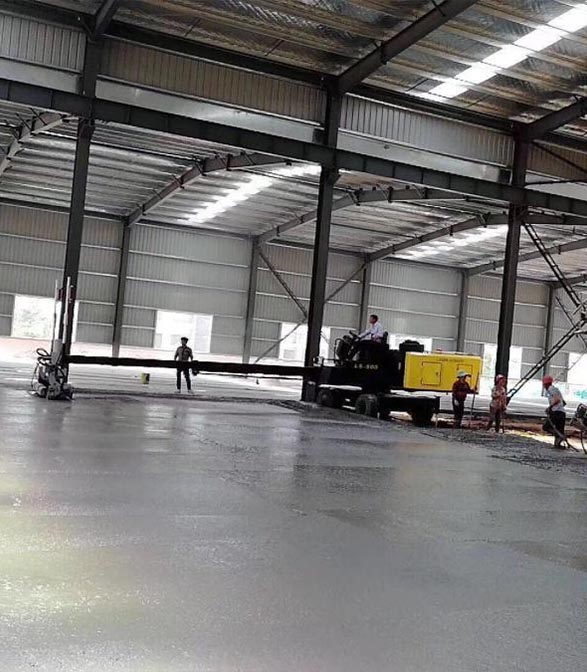

லேசர் ஸ்கிரீட் கட்டுமானப் படம்
அடிப்படை சிகிச்சை
1. முதலாவதாக, அடிப்படை பாடத்திட்டத்தில் உள்ள குப்பைகள் அகற்றப்படும், மேலும் அடிப்படை பாடத்தின் மேற்பரப்பில் சன்ட்ரிகள் இருக்காது.
2. மேற்பரப்பு உயரத்தை சீரானதாக மாற்ற மேற்பரப்பின் உள்ளூர் நீட்சி பகுதியை உளி. கான்கிரீட்டின் நடைபாதை தடிமன் உறுதி செய்வதற்காக வடிவமைப்பு உயரத்திலிருந்து ± 2cm க்குள் அடிப்படை பாடத்தின் தட்டையானது தரத்தை பூர்த்தி செய்கிறதா என்பதை சரிபார்க்கவும்.
வார்ப்புரு அமைப்புகள்
முதலாவதாக, முழு ஆலை, வடிவமைப்பு தேவைகள், ஃபார்ம்வொர்க் தயாரித்தல், வாகன பயண திசை மற்றும் சமன் செய்யும் கருவிகளின் கட்டுமான பண்புகள் ஆகியவற்றின் எஃகு நெடுவரிசை நிலைப்படி, நம்பகமான கட்டுமான ஊற்றும் திட்டம் வகுக்கப்படுகிறது. கட்டுமானப் பகுதியில் கடுமையான ஃபார்ம்வொர்க் நிறுவப்படும். ஃபார்ம்வொர்க் சேனல் எஃகு செய்யப்பட்ட ஒரு சிறப்பு வடிவமாக இருக்கும், மேலும் ஃபார்ம்வொர்க்கின் மேல் திறப்பு சரிசெய்யப்படும், அதை தட்டையாகவும், உள்ளேயும் வெளியேயும் சீராக மாற்றும்.
நெகிழ் அடுக்கை அமைக்கவும்
ஃபார்ம்வொர்க் அமைக்கப்பட்ட பிறகு, கட்டுமானப் பகுதி பிளாஸ்டிக் படத்துடன் மூடப்பட்டிருக்கும், இது கான்கிரீட் மேற்பரப்பில் இருந்து அடிப்படை பாடத்திட்டத்தை பிரிக்க ஒரு நெகிழ் அடுக்கை உருவாக்குகிறது.
பிணைப்பு வலுவூட்டல் கண்ணி
1. வலுவூட்டல் கண்ணி தளத்தில் மையப்படுத்தப்பட்ட மற்றும் ஒருங்கிணைந்த தொகுதி மூலம் செயலாக்கப்படும், மேலும் பிணைப்புக்குப் பிறகு அடுக்கி வைப்பதற்காக நியமிக்கப்பட்ட நிலைக்கு கொண்டு செல்லப்படும். மூலப்பொருட்களின் தரத்தை உறுதி செய்வதற்காக வலுவூட்டல் மேற்பரப்பு சுத்தமாகவும், அழுக்கு, துரு போன்றவற்றையும் விடைபெறும். வலுவூட்டல் கண்ணி முழுமையாகக் கட்டப்படும், மேலும் இடைவெளி மற்றும் அளவு வடிவமைப்பு மற்றும் விவரக்குறிப்பு தேவைகளை பூர்த்தி செய்யும். பிணைப்புக்குப் பிறகு, பாதுகாப்பு அடுக்கு போதுமானதா, பிணைப்பு உறுதியானதா, தளர்த்தல் இருக்கிறதா என்பதைக் காண வலுவூட்டல் கண்ணி சரிபார்க்கவும்.
2. கான்கிரீட் ஊற்றுவதற்கு முன், அது தொழிலாளர்களால் நியமிக்கப்பட்ட நிலையில் நிறுவப்படும். வலுவூட்டல் கண்ணி அளவு 3 மீ × 3 மீ.

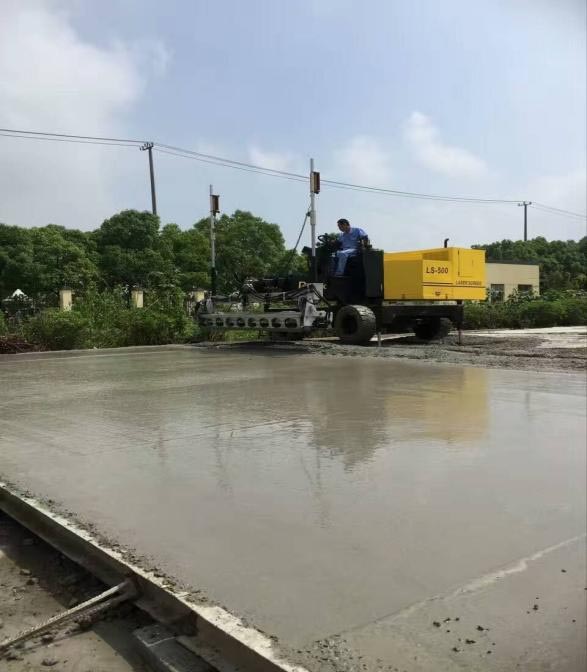

லேசர் சமன் செய்யும் இயந்திரம் ஆணையிடுதல்
கான்கிரீட் ஊற்றுவதற்கு முன், லேசர் சமன் செய்யும் இயந்திரம் பிழைத்திருத்தப்படும். லேசர் டிரான்ஸ்மிட்டரை நிமிர்ந்து சமன் செய்து, கான்கிரீட் சமன் செய்யும் சமிக்ஞையின் படி கான்கிரீட் சமநிலைப்படுத்தும் இயந்திரத்தின் சமநிலை தலையின் நிலை மற்றும் உயரத்தை சரிசெய்யவும், இது கான்கிரீட் தரையின் உயரத்துடன் ஒத்துப்போகிறது. அதே நேரத்தில், 0.5 மிமீக்குள் சமன் செய்யும் தலையின் இரு முனைகளிலும் உயர வேறுபாட்டை சரிசெய்யவும். பெரிய அளவிலான கட்டுமானத்திற்கு முன், முதலில் சோதனை உற்பத்திக்கான உபகரணங்களைப் பயன்படுத்துங்கள் மற்றும் பிழை இல்லை என்பதை உறுதிப்படுத்தவும்.
கான்கிரீட் ஊற்றுதல்
1. வணிக கான்கிரீட் பயன்படுத்தப்படும். வணிக கான்கிரீட்டின் சேவை செயல்திறன் தொடர்புடைய விவரக்குறிப்புகளின் தேவைகளைப் பூர்த்தி செய்யும், மேலும் ஃபார்ம்வொர்க்கில் கான்கிரீட்டின் சரிவு 160-180 மி.மீ.
2. கான்கிரீட் முடிவில் இருந்து ஒழுங்கான முறையில் நடைபாதை செய்யப்படும். கான்கிரீட் கலவை ஃபார்ம்வொர்க்கில் ஊற்றப்படும்போது, இறக்குதல் குவிந்து மெதுவாக இருக்கும், மேலும் மெய்நிகர் தடிமன் ஃபார்ம்வொர்க்கை விட 2 செ.மீ அதிகமாக இருக்கும். தேவைப்பட்டால், பொருள் குறைக்கப்படும் அல்லது கூடுதலாக வழங்கப்படும், மேலும் செங்குத்து மற்றும் கிடைமட்ட பிரிவுகள் தேவைகளை பூர்த்தி செய்யும். கான்கிரீட் குறுக்கீடு இல்லாமல் தொடர்ந்து நடைபாதை செய்யப்படும்.
3. கான்கிரீட் ஊற்றப்பட்ட பிறகு, கான்கிரீட்டின் குவியல்கள் சமநிலைப்படுத்தும் இயந்திரத்தின் தொலைநோக்கி கையின் பயனுள்ள வரம்பிற்குள் கைமுறையாக சமன் செய்யப்படும், பின்னர் அதிர்வு, சுருக்கம் மற்றும் சமன் செய்தல் ஒரு நேரத்தில் லேசர் சமன் செய்யும் இயந்திரத்துடன் முடிக்கப்படும். சமன் செய்யும் செயல்பாட்டில், ஒரு திசையை கொள்கையாக எடுத்துக் கொள்ளுங்கள், மேலும் உள்ளே இருந்து வெளியே படிப்படியாக பின்வாங்கவும்.
4. மூலைகள் மற்றும் எஃகு நெடுவரிசைகள் போன்ற இயந்திர கட்டுமானத்தை மேற்கொள்ள முடியாத பகுதிகள் சுருக்கப்பட்டு கைமுறையாக சமன் செய்யப்படும்.
எதிர்ப்பு மாடி கட்டுமானத்தை அணியுங்கள்
கான்கிரீட்டின் ஆரம்ப அமைப்பிற்கு முன், குழம்பு வெளியேற்றப்படும் வரை டிஸ்க் ட்ரோவல் தோராயமாக பிளாஸ்டருக்குப் பயன்படுத்தப்படும், மேலும் ஹார்டனர் கான்கிரீட் மேற்பரப்பில் சமமாக விநியோகிக்கப்படும். ஹார்டனர் ஒரு குறிப்பிட்ட அளவு தண்ணீரை உறிஞ்சிய பிறகு, அரைக்கத் தொடங்குங்கள்; கரடுமுரடான அரைப்புக்குப் பிறகு, ஹார்டனரின் இரண்டாவது அடுக்கு பரவ வேண்டும், மேலும் பொருளின் அளவு முந்தைய செயல்முறையின் 1/3 ஆக இருக்கும். அரைக்கும் போது குறுக்கு அரைத்தல் நடத்தப்படும், மேலும் காணாமல் போன அரைத்தல் அனுமதிக்கப்படாது.
இழுவை சுருக்கம் மற்றும் மெருகூட்டல்
1. லேசர் சமன் செய்த பிறகு, ஆரம்ப அமைப்பிற்கு முன்னும் பின்னும் கான்கிரீட் தூக்கி ஒரு இழுவைக் கொண்டு முடிக்கப்படும். மேற்பரப்பு அடுக்கின் கடினப்படுத்துதலுக்கு ஏற்ப வட்டு அரைப்பின் இழுவை செயல்பாடு பல முறை மேற்கொள்ளப்படும். மெக்கானிக்கல் டோவெலிங்கின் செயல்பாட்டு வேகம் கான்கிரீட் தரையின் கடினப்படுத்துதலுக்கு ஏற்ப சரியான முறையில் சரிசெய்யப்படும், மேலும் இயந்திர ட்ரோவிங் செயல்பாடு செங்குத்தாகவும் கிடைமட்டமாகவும் மேற்கொள்ளப்படும்.
2. இறுதி அமைப்பிற்கு முன், சாணை வட்டை ஒரு பிளேடாக மாற்றி, அரைத்து மெருகூட்டுவதற்கான கோணத்தை சரிசெய்யவும். பொதுவாக, மெருகூட்டல் செயல்பாடு தரையை பளபளப்பாக்குவதற்கு 2 மடங்கு அதிகமாகும்.
பிளவு:உடைகள்-எதிர்ப்பு மேற்பரப்பு பாடநெறி கட்டுமானத்திற்குப் பிறகு மூட்டுகள் 2-3 டி நேரத்தில் வெட்டப்படும். மூட்டுகளை வெட்டுவதற்கு ஈரமான வெட்டு ஏற்றுக்கொள்ளப்படும், 5 செ.மீ தடிமன் மற்றும் கான்கிரீட் தடிமன் 1/3 க்கும் குறையாத ஆழம். கட்டிங் மடிப்பு நேராகவும் அழகாகவும் இருக்கும்.
குணப்படுத்துதல்: கான்கிரீட் மெருகூட்டப்பட்ட பிறகு, அது படத்தால் மூடப்பட்டு குணப்படுத்துவதற்கு பாய்ச்சப்படும். குணப்படுத்தும் காலகட்டத்தில், மேற்பரப்பு பாடத்தின் உறுதியான வலிமை 1.2MPA ஐ அடையாதபோது, யாரும் அதில் நடக்க மாட்டார்கள்.
கோல்கிங்
1. தரையை இரண்டு வாரங்களுக்கு குணப்படுத்திய பிறகு, வெட்டும் மூட்டுகளை நன்கு சுத்தம் செய்து, வெட்டும் மூட்டில் அனைத்து தளர்வான துகள்கள் மற்றும் தூசிகளை அகற்றவும்.
2. நீண்ட கால நெகிழ்ச்சி மற்றும் விரைவான குணப்படுத்துதலுடன் பாலியூரிதீன் முத்திரை குத்த பயன்படும் மெழுகு போன்ற ஒரு வகை சுருக்கம் மூட்டு நிரப்ப பயன்படுத்தப்படும்.
கட்டுப்பாட்டு நடவடிக்கைகள்
1. தளத்தில் பயன்படுத்தப்படும் பொருட்கள் தளத்தை ஏற்றுக்கொள்வதற்கு உட்பட்டதாக இருக்க வேண்டும், மேலும் ஏற்றுக்கொள்ளலை நிறைவேற்றிய பின் நியமிக்கப்பட்ட நிலையில் அடுக்கி வைக்கப்படும். நீர்ப்புகா தேவைகளைக் கொண்ட பொருட்கள் ஈரப்பதம் மற்றும் மழைக்கு எதிராக பொருத்தமான நடவடிக்கைகளை எடுக்க வேண்டும் என்பதை நினைவில் கொள்க.
2. அனுபவம் வாய்ந்த கட்டுமான மேலாண்மை பணியாளர்கள் மற்றும் திறமையான கட்டுமான ஆபரேட்டர்களை வழங்குதல். கட்டுமானத்திற்கு முன், கட்டுமான இயந்திரங்கள் மற்றும் கருவிகளின் சரியான பயன்பாடு மற்றும் முக்கிய செயல்முறைகளின் கட்டுப்பாடு குறித்து தொழில்நுட்ப வெளிப்பாட்டை நடத்துவதற்கு தொடர்புடைய பணியாளர்கள் ஏற்பாடு செய்யப்படுவார்கள், இதனால் ஒவ்வொரு செயல்முறையின் செயல்பாட்டில் கட்டுமான பணியாளர்கள் திறமையானவர்கள் என்பதை உறுதிப்படுத்த.
3. கட்டுமான இயந்திரங்கள் மற்றும் கருவிகள் தேவைகளைப் பூர்த்தி செய்யும், நல்ல நிலையில் இருக்கும், மேலும் சில உதிரி முக்கியமான கருவிகளைத் தயாரிக்கும்.
4. தூசி மற்றும் பிற சண்டிர்கள் தரையை மாசுபடுத்துவதைத் தடுக்க தள கட்டுமான சூழல் சுத்தமாகவும் நேர்த்தியாகவும் வைக்கப்படும்.
5. வேலைக்குப் பிறகு தளம் அழிக்கப்படுவதை உறுதிசெய்ய தளத்தில் எஞ்சியிருக்கும் பாக்கெட்டுகள், குப்பை மற்றும் பிற கழிவுப்பொருட்கள் ஒவ்வொரு நாளும் அகற்றப்படும். கழிவு சிறப்புப் பொருட்களைப் பொறுத்தவரை, சிகிச்சை முறை சிறப்புப் பொருட்களின் சிகிச்சைக்கான தேவைகளுக்கு ஏற்ப இருக்கும்.
இறுதியாக, மேற்கண்ட நடைமுறைகளை கண்டிப்பாக பின்பற்றுவதோடு மட்டுமல்லாமல், ஒரு நல்ல உடைகள்-எதிர்ப்பு தளத்திற்கு கான்கிரீட் மற்றும் உடைகள்-எதிர்ப்பு தளத்திற்கு இடையிலான ஒருங்கிணைப்பு மற்றும் ஒத்துழைப்பு தேவைப்படுகிறது.
1983 ஆம் ஆண்டில் நிறுவப்பட்ட ஷாங்காய் ஜீஜோ இன்ஜினியரிங் & மெக்கான்கல் கோ., லிமிடெட். ஆர் & டி, கான்கிரீட் தளத் துறையில் இயந்திரங்களின் உற்பத்தி மற்றும் விற்பனை ஆகியவற்றில் கவனம் செலுத்துகிறது. லேசர் ஸ்க்ரீட் மெஷின், பவர் ட்ரோவல், கட்டிங் மெஷின், பிளேட் காம்பாக்டர், டாம்பிங் ராம்மர் மற்றும் பிற இயந்திரங்கள் சமீபத்திய தொழில்நுட்பத்தைப் பயன்படுத்துகின்றன, மேலும் அவை வாடிக்கையாளர்களால் பரவலாக பாராட்டப்படுகின்றன.
இது உலகெங்கிலும் 100 க்கும் மேற்பட்ட நாடுகளில் வாடிக்கையாளர்களைக் கொண்டுள்ளது மற்றும் தொழில்துறையில் ஒரு தலைவராக உள்ளது. உங்களிடம் ஏதேனும் கேள்விகள் இருந்தால், நீங்கள் டைனமிக் என்று அழைக்கலாம், நாங்கள் உங்களுக்கு முழு மனதுடன் சேவை செய்வோம்!
இடுகை நேரம்: ஆகஸ்ட் -24-2022
